G236殷汇至查桥段一级公路改建工程02标项目情况介绍
发布时间:2023-08-07 15:06 来源:市公路管理服务中心 浏览次数: 字体:[ ]

一、工程概况

      G236殷汇至查桥段一级公路改建工程02标段由安徽省公路桥梁工程有限公司承建,中标价为292267287.78元。本标段起点桩号为K11+530,讫点桩号为K22+953,全线长为11.423KM;双向四车道一级公路标准,设计速度80 Km/h,路基宽25.5m ,采用沥青混凝土路面。

      本标段水泥砼共7.17万方,水稳砼共18.82万方,沥青砼共3.62万方;桥梁共4座,其中大桥1座,中桥1座,小桥2座,桩基102根,梁板204片,其中T梁108片、小箱梁96片;全线涵洞91道,路基填方107.46万方,路基挖方120.59万方,其中路基挖土、石方107.55万方,挖淤泥7.08万方,改河、改渠、改路挖方5.95万方,特殊路基处理碎石垫层0.80万方,台背回填碎石11.14万方。

二、项目组织管理机构设置情况

      本标段为保证“快捷、优质、高效、安全、有序”地完成本项目工程施工,根据业主和公司规范要求和项目实际情况,合理配置项目人员。项目领导班子设置3人,包括项目经理、项目总工、财务总监;项目管理部门设置5部2室,包括工程管理部、成本合约部、物资设备部、安全环保部、财务部、试验室、综合办公室。

三、项目主要管理制度

      本标段依据公司管理制度、结合工程任务情况,共编制项目管理制度10项,分别为:

      (1)《G236殷汇至查桥段一级公路改建工程02标段质量管理制度》;

      (2)《G236殷汇至查桥段一级公路改建工程02标段安全管理制度汇编》;

      (3)《G236殷汇至查桥段一级公路改建工程02标段环境保护及文明施工管理制度》;

      (4)《G236殷汇至查桥段一级公路改建工程02标段工程管理部管理制度》;

      (5)《G236殷汇至查桥段一级公路改建工程02标段成本合约部管理制度》;

      (6)《G236殷汇至查桥段一级公路改建工程02标段物资设备部管理制度》;

      (7)《G236殷汇至查桥段一级公路改建工程02标段安全环保部管理制度》;

      (8)《G236殷汇至查桥段一级公路改建工程02标段综合办公室管理制度》;

      (9)《G236殷汇至查桥段一级公路改建工程02标段试验检测管理制度》;

      (10)《G236殷汇至查桥段一级公路改建工程02标段财务管理办法》。

四、环境保护措施及落实情况

      1、环境保护措施

      (1)危险固废排放管理措施

       ①固体废弃物分为三类:危险、可回收、一般;分类处理。危险固体废弃物应设置专门场地保。处置危险废弃物必须要出示行政主管部门核发的处置废弃物的许可证或营业执照,项目部各单位应与承包方签订协议/合同,在协议/合同中要明确双方责任和义务,以保证该承包方按规定处置废弃物。办公室定期派专人收集机关办公区可回收的固体废弃物交物资回收部门。一般废弃物由专人负责外运处置。

      ②尽量延长使用物的使用寿命,直至无法使用为止。

      ③节约使用各类物资,配备专用贮存设备,如垃圾分类收集回收箱。

      (2)粉尘排放管理措施

      ①预制场道路硬化,钢筋笼加工区现场硬化。

      ②在易产生扬尘的季节和易产生扬尘的施工阶段,要采取洒水降尘、覆盖措施。

      ③运送沙石、水泥、土方、渣土的车辆不得超载,装载物最高点不得超过车辆槽帮上沿10cm,装载建筑垃圾最高点不得超过槽帮上沿,且现场要有专人将土方或渣土压实。城市施工和必要时要进行覆盖、封闭,以防沿途遗撒、扬尘。

      (3)噪声排放管理措施

      ①机械噪声的降噪措施

      选用低噪声或备有消声降噪设备的施工机械。施工现场的强声机械要设置封闭的机械棚,减少噪声的扩散

      ②施工现场的强噪声控制监测

      加强施工现场的环境噪声的监测,由项目安全生产部采取专人监测、专人管理的原则。根据测量结果填写“建筑施工现场噪声测量记录表”,凡超过标准的,要及时对施工现场噪声源按《安徽省公路桥梁工程公司施工噪声控制管理办法》进行控制,达到施工噪声不搅民的目的。

      ③人为噪声的控制措施

      施工现场减少人为的大声喧哗,增强全体施工人员防噪扰民的自觉意识。

      ④强噪声作业时间的控制

      凡在居民稠密区进行强噪声作业的,严格控制作业时间,晚间作业不超过22时,早晨作业时间不早于6时,特殊作业需连续施工(夜间作业)的,采取降噪措施(围挡),拟请当地环保部门批准,并做好告示。

      (4)能源和资源消耗的环境管理措施

      ①提高对循环经济的认识,落实能源、资源减量化、再使用、再循环和减少废物优先原则,实现从施工生产源头和加强过程控制来治理污染;制定办公、生产区域的用电、用水,办公用纸的管理制度,杜绝长明灯和设备空载运行;对专业项目部和相关方的生产生活设施配备电表,禁止使用电炉等大功率电器;杜绝水管自流水和减少跑、冒、滴、漏的发生,有条件时建立沉淀池、循环水池,对生产用水尽量再使用、再循环,钢结构制安做好图纸自审、会审、技术交底,大样图的转化,尽可能采用定尺钢材,优化放样,合理安排工序,做好边角余料的综合利用。

      (5)光污染管理措施

      ①施工现场夜间照明100%采用定向式灯罩,避免影响周围社区;

      ②禁止工地灯光直射行人和车辆通行道路。

      ③夜间尽量避免焊接等产生强光源的施工活动,或采取必要的围护措施。

      ④夜间不施工时关闭现场强光源,只保留通道照明、生活区照明、值班照明,避免影响周围居民休息。

      ⑤照明光束应该俯射施工作业面,禁止强光源直射敏感建筑物。如果因施工遮蔽路灯照明,应在受影响的一侧增设照明灯源,确保行人安全通过。

      (5)有毒有害气体管理措施

      ①执行《中华人民共和国环境空气质量标准》GB3095-1996。

      ②在施工作业现场和室内严禁烧木头杂物取暖,一是控制有毒有害气体排放,二是避免人员中毒。

      ③不准在施工现场焚烧木头等废弃物,避免造成大气污染。

      ④施工现场要严格执行动火审批制度和防火安全交底制度,严格执行防火措施并指定防火责任人,确保防火安全和环境控制。

      ⑤焊工和其他作业人员在作业时,必须严格遵守有关规定,严格按安全措施方案进行施工作业。

      ⑥焊工下班时,应严格检查作业现场有无火种和火灾隐患,确认无隐患后方可下班。

      ⑦购买或大修汽车和机动车辆及发动机等设备时,应检验设备、车辆排放尾气是否达标,不达标的不准购买。驾驶员、操作工和车辆、设备管理部门应经常查看尾气排放情况,发现异常要及时修理。

      ⑧施工现场应采用水冲式厕所,防止恶臭污染。

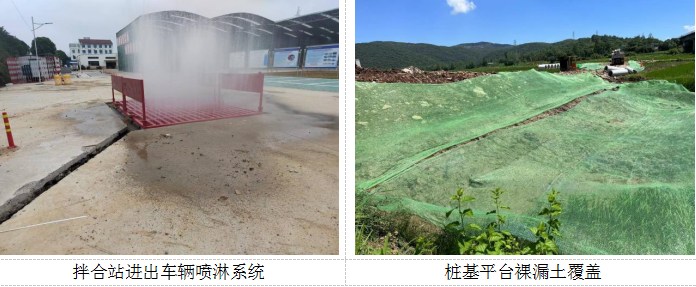

      2、环境保护落实情况
